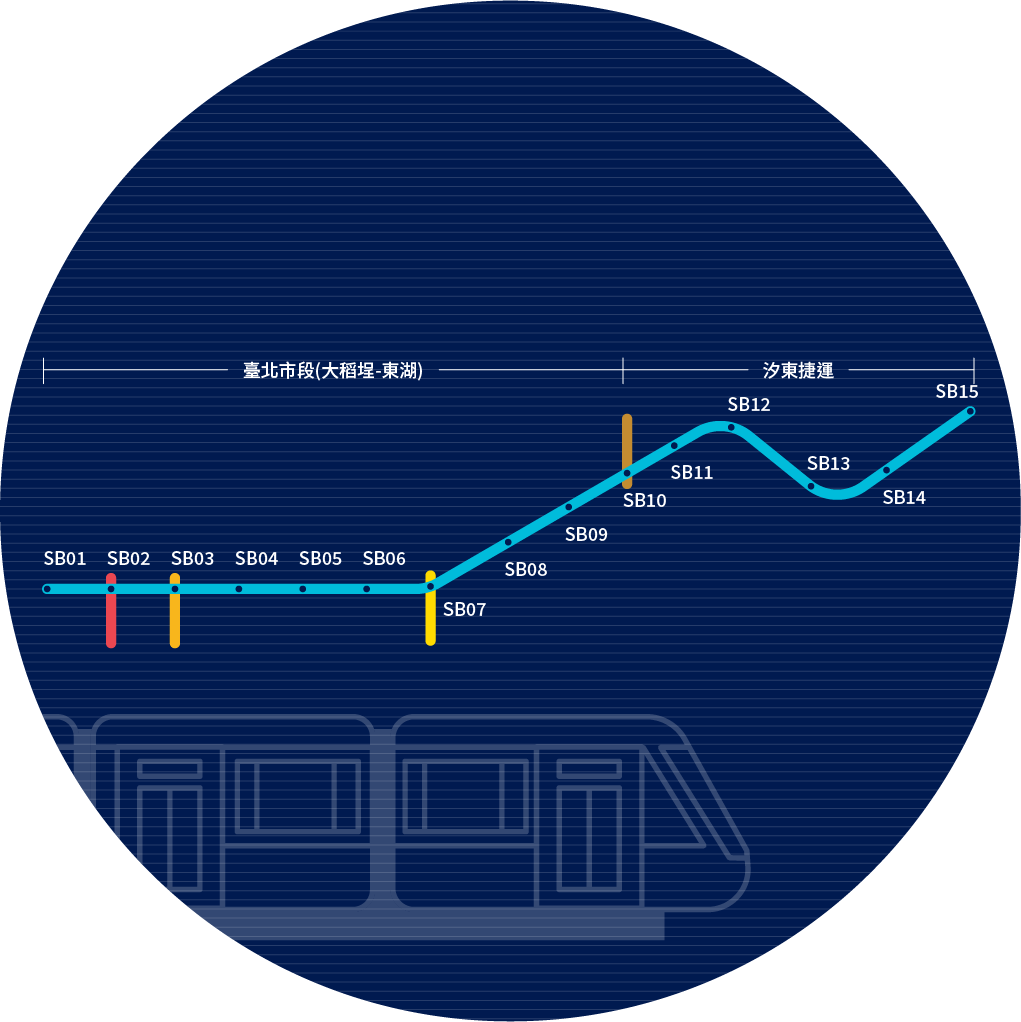

綜合規劃階段
綜合規劃
112年1月13日行政院核定捷運汐止東湖線綜合規劃報告。
環境影響評估
99年1月21日行政院環保署核備捷運汐止民生線第1期路線環境影響說明書。
109年11月2日行政院環保署核備捷運汐止民生線第2期路線環境影響說明書。
都市計畫變更
臺北市段
111年4月27日辦理臺北市段變更都市計畫草案前座談會。
111年12月14日臺北市段都市計畫變更書圖辦理公開展覽,112年1月6日辦理說明會。
112年10月26日臺北市段都市計畫變更通過臺北市都市計畫委員第810次大會審議。
112年12月22日臺北市段都市計畫變更提報內政部都市計畫委員會審議。
新北市段
111年1月18日辦理新北市段變更都市計畫草案前座談會。
112年1月11日新北市段都市計畫變更書圖辦理公開展覽,112年2月7日及8日辦理說明會。
112年3月8日本府城鄉局召開新北市都市計畫委員會專案小組第1次研商會議。
112年3月29日本府城鄉局召開新北市都市計畫委員會專案小組第2次研商會議。
112年4月26日本府城鄉局召開新北市都市計畫委員會專案小組第3次研商會議。
112年6月26日本府城鄉局召開新北市都市計畫委員會專案小組第4次研商會議。
112年7月26日本府城鄉局召開新北市都市計畫委員會專案小組第5次研商會議。
112年10月18日本府城鄉局召開新北市都市計畫委員會專案小組第6次研商會議。
112年11月27日本府城鄉局召開新北市都市計畫委員會專案小組第7次研商會議。
112年12月29日本府城鄉局召開新北市都市計畫委員會專案小組第8次研商會議。
