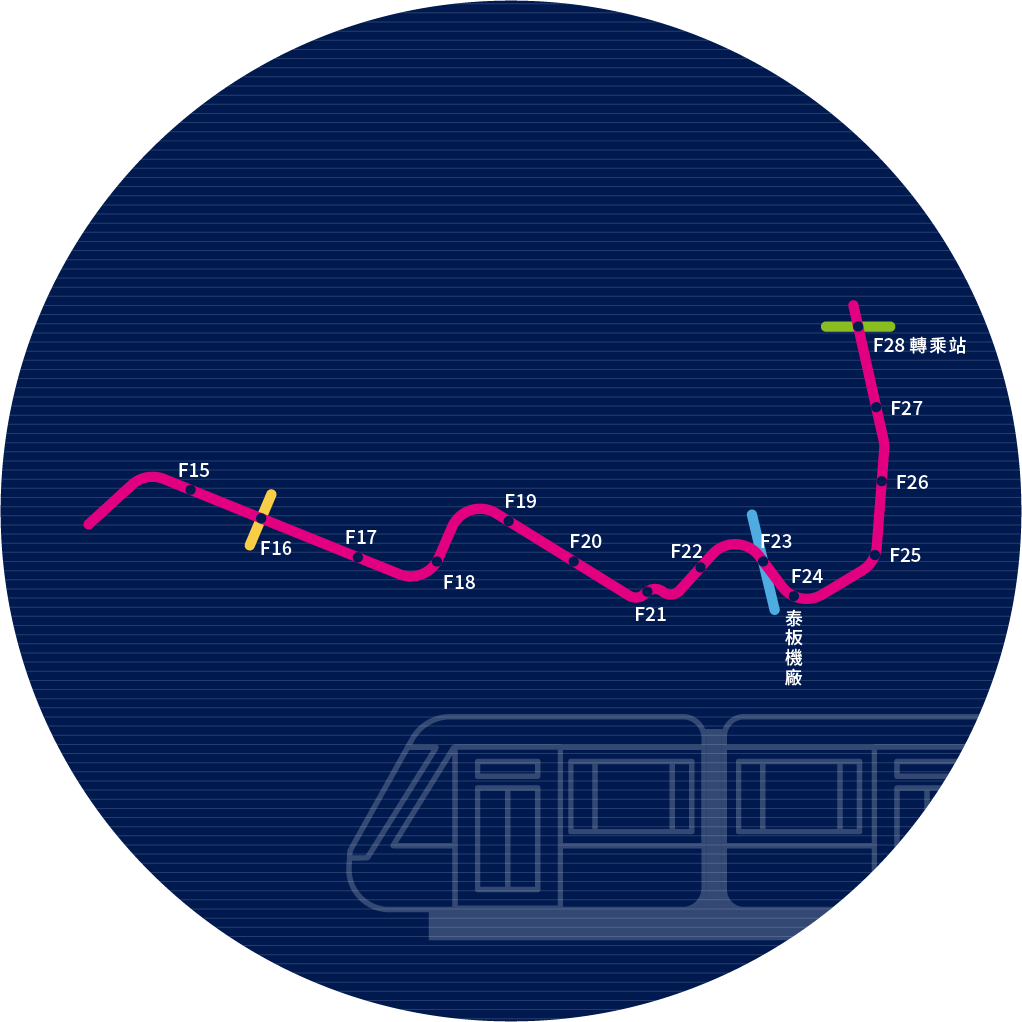

108年6月決標委託中興工程顧問股份有限公司執行「泰山板橋輕軌運輸系統暨周邊土地整體開發計畫可行性研究」。
109年10月「新北市捷運整體路網評估」第一次提報交通部審查,交通部109年12月回覆審查意見。
109年12月完成「泰山板橋輕軌運輸系統暨周邊土地整體開發計畫可行性研究」期中分析。
110年4月「新北市捷運整體路網評估」第二次提報交通部審查,交通部110年6月回覆審查意見。
110年11月「新北市捷運整體路網評估」第三次提報交通部審查,交通部110年12月回覆審查意見。
111年3月「新北市捷運整體路網評估」第四次提報交通部審查,交通部111年5月召開初審會議審查。
111年6月依交通部初審會議結論修正「新北市捷運整體路網評估」第五次提報交通部審查。
111年8月交通部備查「新北市捷運整體路網評估」並同意列泰山板橋輕軌為本市先期推動之軌道運輸,依「新北市捷運整體路網評估」核備內容,同步辦理「泰山板橋輕軌可行性研究」期末分析。
112年2月9日、2月13日、2月17日辦理3場地方說明會。
112年3月29日新北市議會支持推動「泰山板橋輕軌運輸系統計畫」
112年4月完成泰山板橋輕軌運輸系統暨周邊土地整體開發計畫可行性研究」期末分析
112年4月18日本市大眾捷運系統協調委員會兼推動小組審查通過「泰山板橋輕軌可行性研究」。
112年5月3日「泰山板橋輕軌運輸系統暨周邊土地整體開發計畫可行性研究報告」函文報請交通部審議,交通部於112年8月16日函復審查意見。
112年11月27日第2次提報「泰山板橋輕軌運輸系統暨周邊土地整體開發計畫可行性研究報告」予交通部審議。
